"裝配式裝修"在近年來室內設計領域,算是很前沿、火熱的詞了,尤其是在精裝房大推的現在。
精裝房還好理解,就是開發商交房時,對房子進行全面裝修,業主只要添加些家具什么的,就可以住了,就是所謂的“拎包入住”。
但對裝配式的理解,可能小伙伴們的認知就比較模糊了,認為裝配式就是拆模塊、組裝等等,這樣理解也沒毛病,但也不全對,那具體是怎么樣的呢?咱們今天就來聊聊,主要解決以下3個問題:
1、什么是裝配式裝修?
2、與傳統裝修相比它有什么優點?
3、裝配式裝修施工工藝是怎樣的?
一、什么是裝配式裝修?裝配式裝修也叫工業化裝修,是將工業化生產的部品、部件通過可靠的裝配方式,由產業工人按照標準化程序采用干法施工的裝修過程。
簡單來講,是先在工廠預制好頂板、墻板、地面基層和面層,并預制所需要的專用組裝件,之后將成品運到施工現場,利用干式工法組裝完成的一種裝修形式。
所謂的干式工法,是無水作業的一種施工方式,通過架空設計實現管線與主體結構的分離。
有別于以往水泥砂飛揚布滿現場的情況,不僅能保持施工現場的潔凈,還能加速后續的施工。
在2020年的深圳國際精裝住宅展上,主辦方就用24h全程記錄裝配式裝修從建筑到裝修完成全過程。
1、時間效率高
裝配施工較傳統施工更簡單,現場只需組裝。
以一套50㎡的房屋計算,采用裝配式裝修工期大概需6天,而傳統裝修工期達到30天,施工效率提升明顯。
2、品質統一
裝配式裝修的產品大部分是由工廠制作完成,統一型號規格、統一設計標準,這樣裝修工程就產品化了。
對業主來說就好比買了一個蘋果手機,買的是啥樣,拿到就是啥樣,大概率是不會出錯的。
3、綜合成本低
規模效應明顯,降低了產品的成本,節省人工成本。
4、節能環保
裝配式裝修采用硅酸鈣復合板、巖棉等環保材料,現場安裝全部采用干法施工不會造成二次污染,無廢料、無污染。
那么問題來了~為啥裝配式裝修這么好,沒有大量應用呢?
主要有3方面的原因:
1)由于市場規模不大,是裝配工人供應不足等原因,目前為止價格還是比傳統裝修要高。
2)行業生態發展滯后,設計、生產、施工普遍分離,協調整合難度大,導致工期延長。
3)是個性化與規模化矛盾。
這些問題都是裝配式急需解決的問題,不過行業技術的提升發展,裝配式的優勢也會越來越凸顯~
三、裝配式裝修施工工藝是怎樣的?說工藝之前,先來看看裝配式施工的系統,共分為8大系統:
集成衛浴系統、集成廚房系統、集成吊頂系統、集成墻面系統、集成地面系統、生態門窗系統、快裝給水系統、薄法排水系統。
工藝?yán)铮蹅兘裉熘饕榻B最常用的墻、地、頂,施工順序一般是:先墻面,再頂面,最后地面,來具體講一下:
1、墻面施工工藝
墻面施工流程為:基層處理→放線→打眼栽漲釘→安裝龍骨→安裝墻板→安裝頂線→安裝踢腳→安裝陽角鋁材。
△墻面施工節點
1)基層處理、放線、打眼栽漲釘
2)安裝龍骨
首先安裝最上和最下兩道龍骨,將龍骨扣于漲塞上,穿入配套螺絲。
△漲釘原理示意圖
掛板龍骨一般規格是38*10*0.6mm,每個墻面五道,間距以圖紙為準。
3)安裝墻板
根據圖紙標編號及定位來安裝墻板,需要注意搭接關系和安裝順序。
4)安裝頂線
頂線需在頂棚乳膠漆完成后,根據房間邊長定尺加工,安裝時在接頭部位粘貼專用連接件。
① 墻面涂裝板;
② 吊頂涂裝板;
③ “幾”字型鋁合金龍骨;
④ “上”字型鋁合金龍骨
5)安裝踢腳線
踢腳是在地板完成后,根據房間邊長定尺加工、安裝。
6)安裝墻面陽角鋁條
墻面陽角鋁型材安裝需裁切整齊平直無毛刺。
安裝時需實測、實量墻面高度,結構膠粘貼,美紋紙臨時加固,清理溢膠后待24h后才能觸碰。
注意要點:
① 必須根據圖紙放線,保證室內房間尺寸一致性,保證排版的順序性,保證花色方向的一致性。
② 墻面龍骨完成后必須二次校核開間進深房間尺寸,保證達到圖紙尺寸。
2、頂面施工工藝
施工流程:沿包覆板上沿安裝邊龍骨→吊頂內水電管線隱檢→鋪設起始吊頂板→安裝橫龍骨→鋪設后續吊頂板及龍骨→燈具等設備收口→吊頂板調整→收邊清理。
1)安裝邊龍骨
覆板施工完成后安裝邊龍骨,沿墻面涂裝板上沿掛裝“幾”字形鋁合金覆膜邊龍骨,邊龍骨與包覆板應固定牢固。
邊龍骨陰陽角處應切割45°拼接,接縫應嚴密。
△安裝節點示意圖
2)安裝吊頂板
兩塊吊頂板之間采用“上”字形覆膜鋁合金橫龍骨固定,橫龍骨與邊龍骨應搭接整齊,吊頂板安裝應牢固,平穩。
△節點示意圖
3)設備板開孔
根據戶型平面圖定位燈具、風口等平面位置,機械開孔,人工修邊。
3、地面施工工藝
地面施工流程(以有地暖安裝為例):基層清理→放線定位模塊標高線→固定木龍骨邊框→擺放地腳組件→安裝地暖模塊→鋪設地暖管→放置平衡層→鋪設板塊地板。
1)地面清理放線
清理地面,按照設計方案,沿墻面四周彈出標高控制線。
2)安裝木龍骨邊框
按彈線位置在房間四周,固定木龍骨邊框,用膨脹螺栓固定于墻面,固定點間距400mm,底部用三角墊片墊實。
3)安裝地腳組件
在裝配過程中,通過改變螺栓和支撐塊位置,來確定地暖模塊的位置和上下高度。

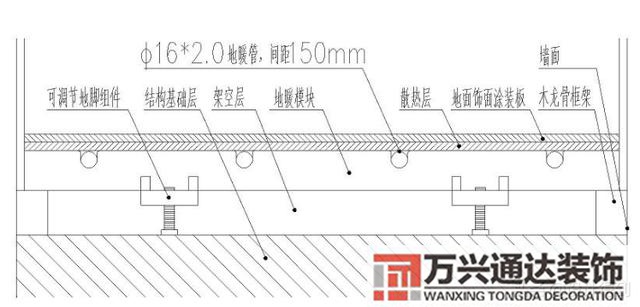

△地面鋪設節點
△支撐塊
4)安裝地暖模塊
在地腳組件上鋪設地暖模塊,地暖模塊層與結構基礎層之間的架空層,可用于排管布線,也可起到隔音保溫作用。
需要注意:地面中間鋪設第一地暖模塊,兩端鋪設第二地暖模塊,以便于埋設地暖供熱管時轉彎(第一、第二區別在于一個是條形暖管槽,一個是弧形暖管槽)。
每組地暖模塊間隙10mm,板縫間打發泡膠填實。
地暖供熱管埋在管槽內,用鋁箔膠帶進行封粘,地暖供熱管間距 mm。
5)鋪設散熱層
地暖管埋設完畢后,在地暖模塊上涂敷結構膠,將多個硅酸鈣板以拼接的方式粘接在地暖模塊上。
6)鋪裝地板
地板安裝是在墻板安裝完畢后進行,一般使用耐磨涂層硅酸鈣板,地板與基層用結構膠粘接。
小結關于裝配式裝修天地墻的安裝講完了,還有門窗、給排水、衛浴等方面的安裝工藝,咱們之后慢慢講。
對這部分內容,小伙伴們還有什么疑問或見解都可留言告訴小編,咱們一起探討。
